Odbiór techniczny to spotkanie, na którym kupujący po raz pierwszy ogląda gotowe mieszkanie i może wpisać do protokołu wszystko, co jest niezgodne z umową albo wykonane wadliwie. Od tego, jak starannie przejdzie się przez lokal, zależy, ile usterek deweloper usunie w ustawowym trybie, a o ile trzeba będzie się upominać później.

Zasady odbioru opisuje art. 41 ustawy z 20 maja 2021 r. o ochronie praw nabywcy lokalu mieszkalnego lub domu jednorodzinnego oraz Deweloperskim Funduszu Gwarancyjnym, czyli tzw. ustawy deweloperskiej. Jej aktualny tekst jednolity ogłoszono w Dz.U. z 2026 r. poz. 880 (stan prawny na 9 czerwca 2026 r.). Na nim opiera się ten poradnik.

Kiedy i jak odbywa się odbiór

Odbiór poprzedza przeniesienie własności, czyli podpisanie aktu notarialnego. Może się odbyć dopiero wtedy, gdy decyzja o pozwoleniu na użytkowanie budynku stanie się prawomocna. Termin i sposób zawiadomienia o odbiorze muszą być zapisane w umowie deweloperskiej (art. 35 ust. 1 pkt 17).

Najważniejsze zasady z art. 41:

  • odbiór odbywa się w obecności nabywcy,
  • sporządza się z niego protokół, do którego kupujący może wpisać wady,
  • w protokole odnotowuje się też odmowę odbioru z powodu wady istotnej oraz to, czy deweloper tę wadę uznał.
📢
Slot reklamowyKlucz: article_inlineFormaty: Billboard 728×90 / Double Billboard 970×90 / Double-sized Billboard 970×250 / Rectangle 300×250 / Large Rectangle 336×280 / Square 300×300✅ Wyświetlana: Zaadresowani box
Zaadresowani box

Terminy: 14 dni na odpowiedź, 30 dni na naprawę

  • 14 dni od podpisania protokołu deweloper ma na przekazanie kupującemu, na papierze lub innym trwałym nośniku, informacji o uznaniu wad albo oświadczenia o odmowie z podaniem przyczyn (art. 41 ust. 4).
  • Brak odpowiedzi w tym terminie oznacza, że deweloper uznał wady (art. 41 ust. 5).
  • 30 dni od podpisania protokołu deweloper ma na usunięcie uznanych wad (art. 41 ust. 6).
  • Jeśli mimo należytej staranności nie zdąży, musi wskazać inny termin i uzasadnić opóźnienie. Nie może on powodować nadmiernych niedogodności dla kupującego (art. 41 ust. 7).
  • Gdy deweloper nie dotrzyma i tego terminu albo go nie wskaże, kupujący wyznacza nowy. Po jego bezskutecznym upływie może usunąć wady na koszt dewelopera (art. 41 ust. 8).

Wadę zauważoną już po odbiorze, ale przed podpisaniem aktu przenoszącego własność, też można zgłosić deweloperowi. Terminy 14 i 30 dni liczy się wtedy od dnia zgłoszenia (art. 41 ust. 19). Warto robić to na piśmie i zachować potwierdzenie.

Wada istotna i rola rzeczoznawcy

Ustawa odróżnia zwykłe usterki od wady istotnej. Jeśli kupujący stwierdzi ją przy odbiorze, a deweloper odmówi jej uznania w protokole, kupujący może odmówić odbioru (art. 41 ust. 9). Strony ustalają wtedy nowy termin, a deweloper ma czas na naprawę przed powtórnym odbiorem.

Odmowa odbioru z powodu wady istotnej przy powtórnym odbiorze wymaga już opinii rzeczoznawcy budowlanego. Kupujący musi wystąpić o nią w ciągu miesiąca od odmowy. Jeśli rzeczoznawca potwierdzi wadę istotną, kupujący może odstąpić od umowy, a koszt opinii ponosi deweloper. Jeśli nie potwierdzi, płaci kupujący (art. 41 ust. 13-17). Prawo odstąpienia przysługuje też wtedy, gdy deweloper uznał wadę istotną, ale nie usunął jej w terminie (art. 41 ust. 11, art. 43 ust. 1 pkt 10 i 11).

Ustawa nie definiuje wady istotnej przez listę przykładów, dlatego przy poważnych zastrzeżeniach opinia fachowca pomaga ocenić, czy chodzi o wadę istotną, czy o usterkę do poprawki.

Po akcie notarialnym: rękojmia

Od 9 września 2025 r. art. 41a ustawy deweloperskiej wprost odsyła w sprawach nieuregulowanych w art. 41 do przepisów Kodeksu cywilnego o rękojmi przy sprzedaży. Przy nieruchomościach sprzedawca odpowiada za wady fizyczne, które zostaną stwierdzone przed upływem pięciu lat od wydania nieruchomości kupującemu (art. 568 § 1 k.c.). Wpisanie usterki do protokołu odbioru nie zamyka więc drogi do reklamacji wad, które ujawnią się później, na przykład po pierwszym sezonie grzewczym.

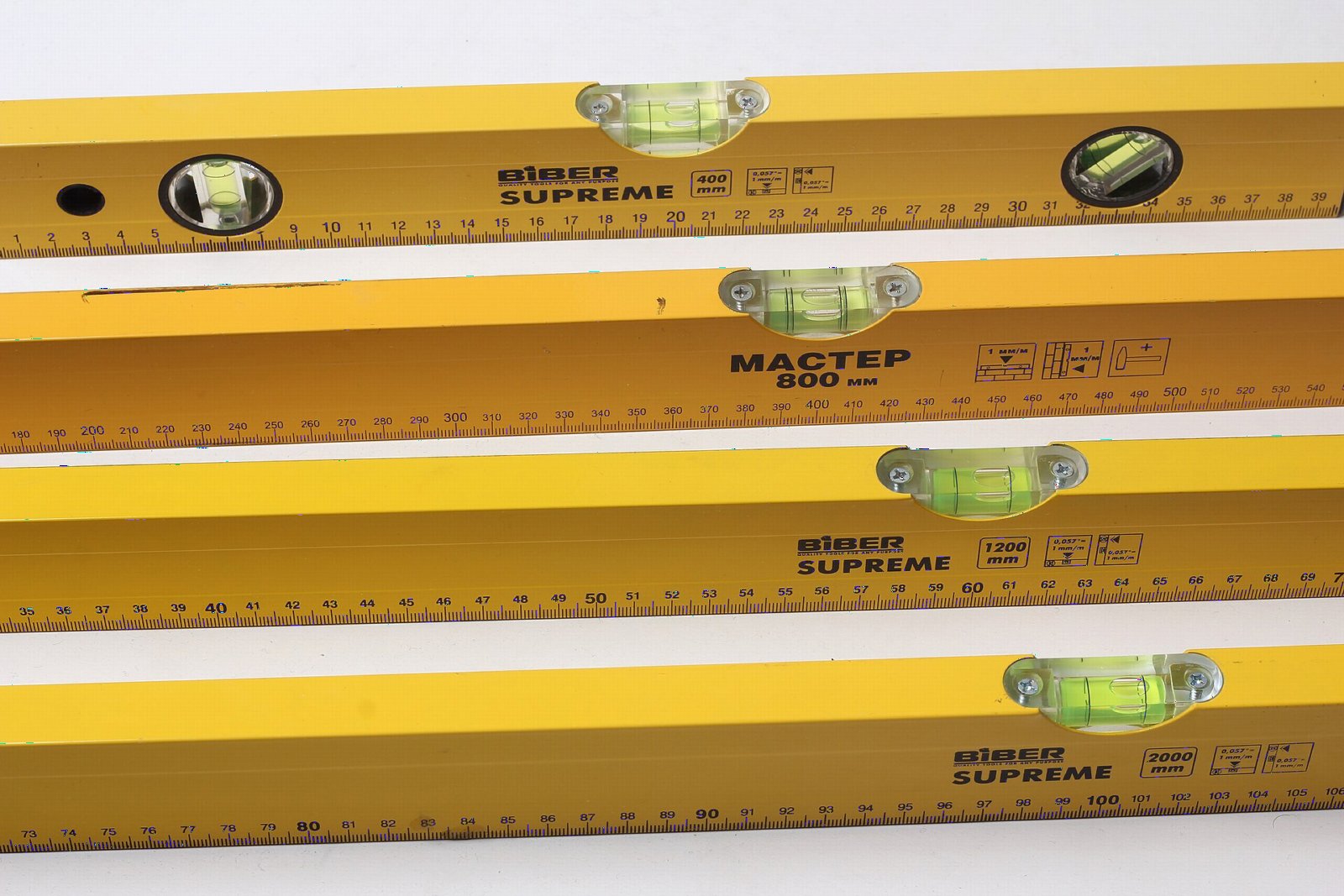

Kilka żółtych poziomic o różnej długości z podziałką
Fot. Dmitry Makeev, Wikimedia Commons, CC BY-SA 4.0

Co zabrać na odbiór

  • umowę deweloperską z prospektem informacyjnym i rzutem lokalu (ze zmianami lokatorskimi, jeśli były),
  • poziomicę lub łatę (najlepiej dłuższą, np. 2 m) i kątownik,
  • miarkę zwijaną albo dalmierz laserowy,
  • latarkę, najlepiej taką, którą można przyłożyć do ściany pod kątem, by uwidocznić nierówności,
  • tester gniazdek albo ładowarkę do telefonu, by sprawdzić, czy jest napięcie,
  • telefon do zdjęć i nagrań, taśmę malarską do oznaczania usterek, notes,
  • jeśli korzystasz z pomocy fachowca, umów go na ten sam termin. Ustawa wymaga obecności nabywcy, ale nie zabrania przyjścia z inną osobą.

Lista kontrolna: pomieszczenie po pomieszczeniu

Ściany i tynki

  • pion i płaskość ścian (poziomica, łata, światło latarki),
  • kąty między ścianami (kątownik), szczególnie tam, gdzie staną meble kuchenne lub zabudowa,
  • rysy, pęknięcia, odspojenia tynku, zacieki i ślady wilgoci,
  • narożniki i ościeża: czy są proste i nieobite.

Okna i drzwi

  • czy skrzydła otwierają się i zamykają bez oporu we wszystkich trybach (rozwierne, uchylne),
  • uszczelki, okucia, klamki, brak rys i pęknięć szyb,
  • zgodność z umową (liczba i rodzaj okien, nawiewniki, jeśli były przewidziane),
  • parapety zewnętrzne i obróbki, drzwi wejściowe: zamki, wizjer, komplet kluczy.

Posadzki

  • płaskość i poziom wylewki, brak pęknięć i ubytków,
  • czy wylewka nie jest głucha przy opukaniu (może świadczyć o odspojeniu),
  • dylatacje przy ścianach i progach.

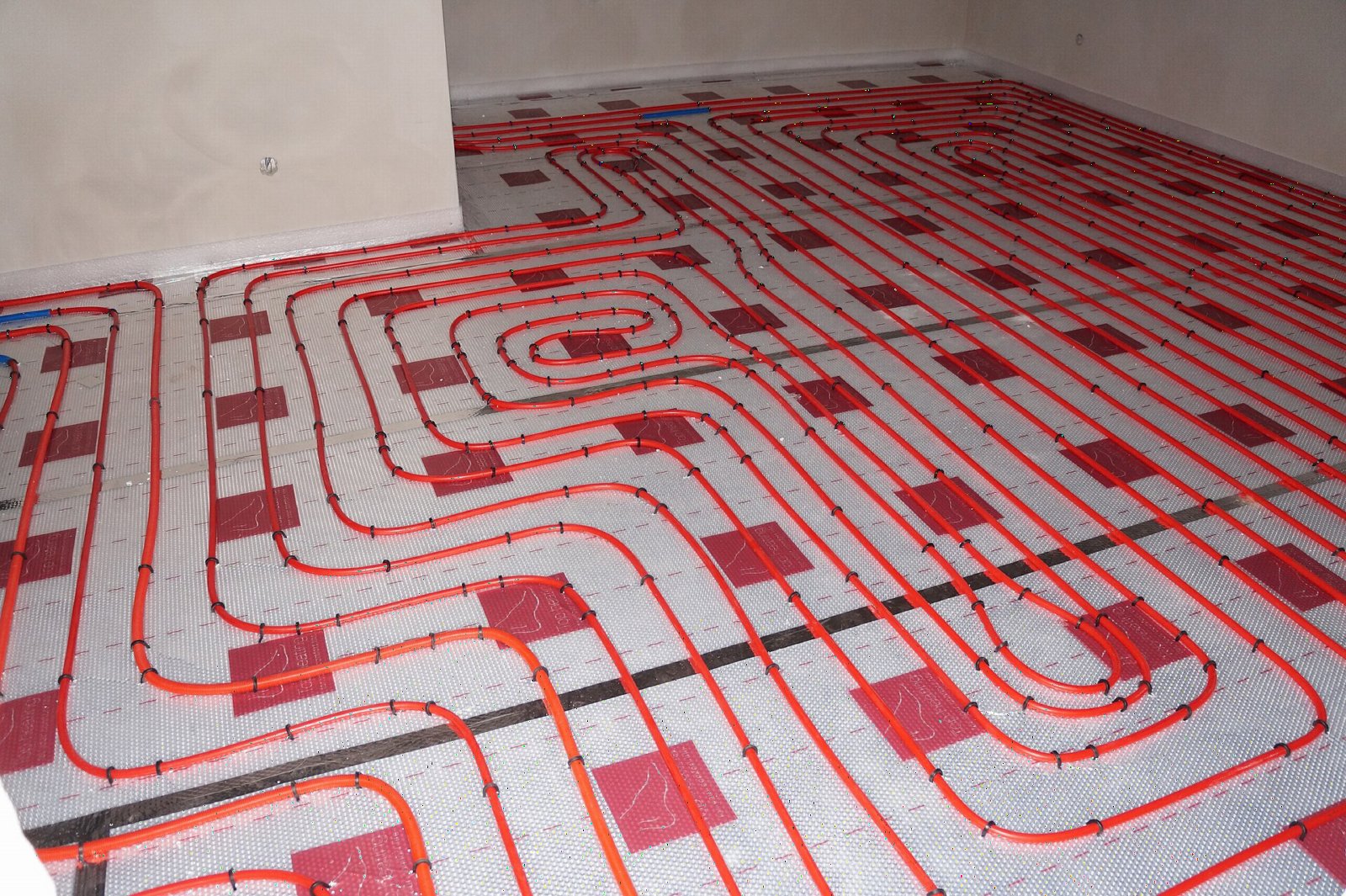

Rury ogrzewania podłogowego ułożone na płytach izolacyjnych przed wylaniem posadzki
Fot. Kiwiev, Wikimedia Commons, CC0

Instalacje

  • elektryka: liczba i rozmieszczenie gniazdek, punktów świetlnych i włączników zgodnie z projektem, napięcie w gniazdkach, opis obwodów w rozdzielnicy, działanie wyłączników różnicowoprądowych (przycisk testu),
  • woda: szczelność podejść, ciśnienie, ciepła woda w punktach, gdzie ma być, liczniki i ich odczyt,
  • kanalizacja: odpływy i ich drożność (można wlać wodę), zaślepki podejść,
  • wentylacja: czy kratki są drożne i jest ciąg (np. kartka papieru przyłożona do kratki przy uchylonym oknie),
  • ogrzewanie: grzejniki lub ogrzewanie podłogowe, zawory, szczelność, licznik lub podzielniki ciepła, termostaty, jeśli są przewidziane w standardzie.

Balkon, loggia, taras

  • spadek posadzki od budynku, odpływ wody,
  • balustrady (stabilność, mocowanie), obróbki blacharskie, hydroizolacja przy progu,
  • stan elewacji przy balkonie.

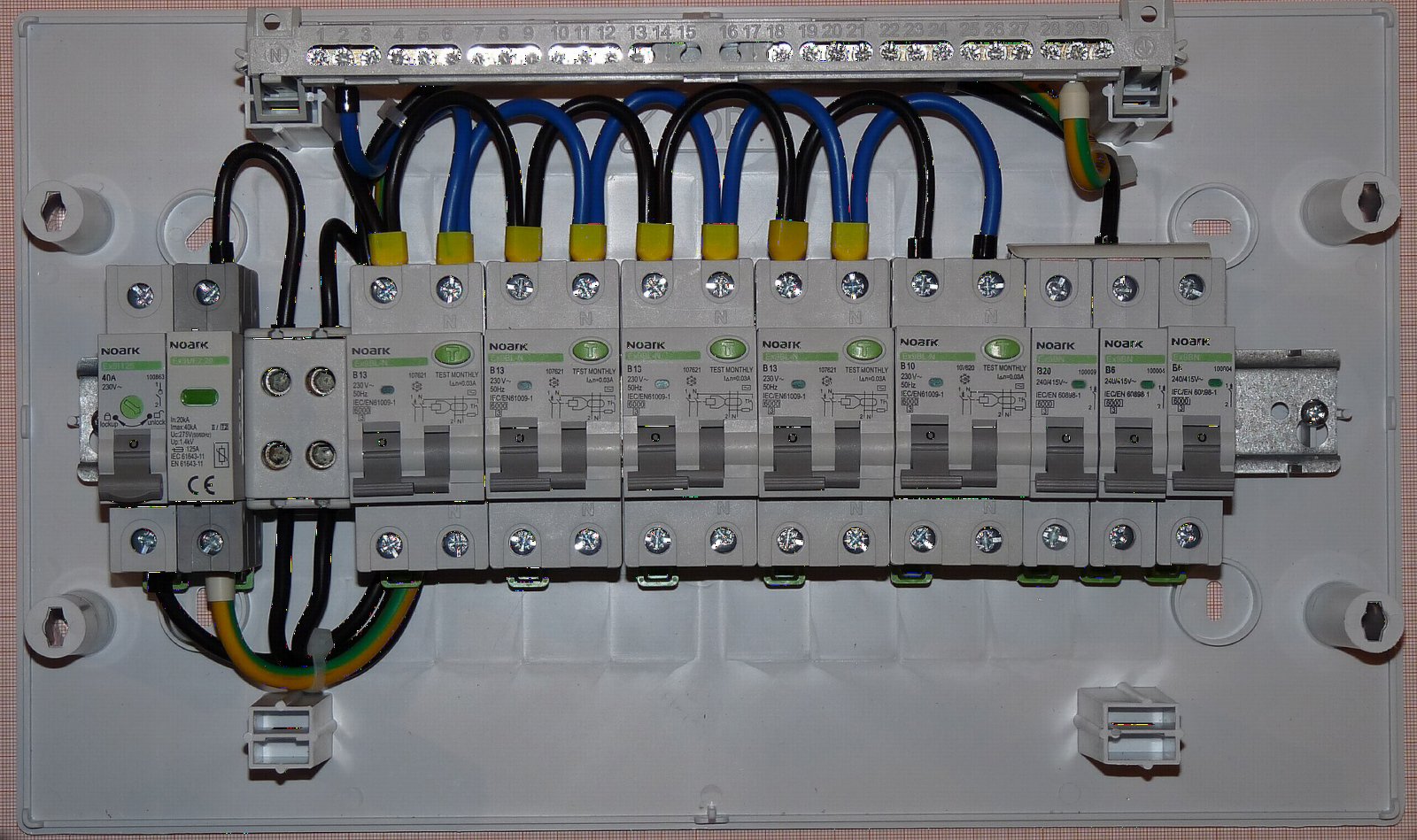

Mieszkaniowa rozdzielnica elektryczna z wyłącznikami nadprądowymi i różnicowoprądowymi
Rozdzielnica mieszkaniowa. Przy odbiorze sprawdź opis obwodów i przetestuj wyłączniki różnicowoprądowe. Fot. Dmitry G, Wikimedia Commons, CC BY-SA 3.0

Metraż: pomiar i rozliczenie różnic

Umowa deweloperska musi wskazywać sposób pomiaru powierzchni użytkowej (art. 35 ust. 1 pkt 15). Od 13 lutego 2026 r. obowiązuje też nowy art. 5a: w umowach zawieranych od tego dnia cenę określa się jako iloczyn powierzchni użytkowej i ceny za 1 m², a powierzchnię liczy się według Polskiej Normy obowiązującej w dniu złożenia wniosku o pozwolenie na budowę. Dzięki temu łatwiej przeliczyć, ile kosztuje każdy metr różnicy.

Ustawa nie określa natomiast, jaka różnica metrażu jest dopuszczalna ani kiedy przysługuje dopłata czy zwrot. To reguluje umowa, dlatego przed odbiorem sprawdź:

  • jaką metodą mierzona jest powierzchnia i kto wykonuje obmiar powykonawczy,
  • czy umowa przewiduje próg tolerancji i jak rozliczana jest różnica w górę i w dół,
  • czy powierzchnia pod ściankami działowymi jest wliczona do metrażu. Na ten problem zwracał uwagę UOKiK, który w lipcu 2025 r. poinformował o karach dla kilku deweloperów za niejasne informacje w kartach lokali (decyzje nie były wtedy prawomocne).

Własny pomiar dalmierzem nie zastąpi obmiaru geodezyjnego, ale pozwala wychwycić wyraźne rozbieżności i wpisać je do protokołu.

Dokumenty i wpisy w protokole

  • egzemplarz podpisanego protokołu odbioru z listą wad (każda opisana konkretnie: pomieszczenie, miejsce, na czym polega),
  • liczba przekazanych kluczy, pilotów, kart dostępu,
  • stany liczników wody, ciepła i prądu, jeśli zostały już zamontowane,
  • informacja, czy kupujący odebrał lokal, czy odmówił odbioru z powodu wady istotnej,
  • dokumentacja i instrukcje urządzeń, jeśli deweloper je przekazuje (warto o nie zapytać),
  • zdjęcia każdej wpisanej usterki, zrobione w dniu odbioru.
Puste, jasne pomieszczenie mieszkalne z dwoma oknami i drewnianą podłogą
Puste mieszkanie najłatwiej sprawdzić przy dziennym świetle, zanim wjadą meble. Fot. aismallard, Wikimedia Commons, CC BY-SA 3.0

Deweloperski Fundusz Gwarancyjny w skrócie

Deweloperski Fundusz Gwarancyjny to wyodrębniony rachunek w Ubezpieczeniowym Funduszu Gwarancyjnym, zasilany składkami deweloperów (art. 46-49 ustawy). Z jego środków zwraca się kupującym wpłaty dokonane na otwarty mieszkaniowy rachunek powierniczy m.in. w razie upadłości dewelopera, upadłości banku prowadzącego rachunek albo gdy kupujący odstąpił od umowy z przyczyn przewidzianych w ustawie i nie dostał zwrotu w terminie (art. 48). Fundusz chroni więc pieniądze wpłacone w trakcie budowy, ale nie jest instytucją, do której zgłasza się usterki z odbioru.

Pytania i odpowiedzi

Czy podpisanie protokołu z usterkami oznacza, że je akceptuję?
Nie. Protokół służy właśnie do wpisania wad. Podpisując go, potwierdzasz odbiór i zgłoszenie usterek, od tego dnia biegną terminy 14 i 30 dni.

Deweloper nie odpowiedział na zgłoszenie. Co dalej?
Po 14 dniach od podpisania protokołu uważa się, że uznał wady (art. 41 ust. 5). Ma je usunąć w 30 dni od podpisania protokołu.

Czy mogę nie odebrać mieszkania z powodu drobnych usterek?
Ustawa pozwala odmówić odbioru tylko przy wadzie istotnej, której deweloper nie uznał. Drobne usterki wpisuje się do protokołu i odbiera lokal.

Co jeśli wada wyjdzie po wprowadzeniu się?
Przed aktem notarialnym zgłaszasz ją w trybie art. 41 ust. 19. Po przeniesieniu własności korzystasz z rękojmi, przy nieruchomościach przez pięć lat od wydania.

Czy muszę zatrudnić rzeczoznawcę?
Nie przy pierwszym odbiorze. Opinia rzeczoznawcy budowlanego jest obowiązkowa dopiero wtedy, gdy odmawiasz odbioru z powodu wady istotnej przy odbiorze powtórnym.

Co to oznacza dla kupujących

Na odbiór warto zarezerwować kilka godzin, przyjść przy dziennym świetle i z kompletem dokumentów. Każdą usterkę trzeba wpisać do protokołu konkretnie i sfotografować, a od dnia podpisania liczyć w kalendarzu 14 i 30 dni. Pisemna odpowiedź dewelopera (albo jej brak) przesądza o tym, które wady uznał. Zanim podpiszesz akt notarialny, sprawdź, czy wszystko z protokołu zostało usunięte, a wady zauważone w międzyczasie zgłoś na piśmie.

Artykuł ma charakter informacyjny i nie stanowi porady finansowej ani prawnej.
